1. 營建管理 CPM
  2. 一般建案 BCM
  3. 提交
  4. 05 提交計畫:設定與追蹤

05 提交計畫:設定與追蹤

專案側欄選「提交計畫」。可切換「甘特圖/表格」,並以名稱或負責人搜尋。按「新增計畫項目」開始;既有項目從詳情進「編輯基本資料與關聯」。

進入與建立

專案側欄選「提交計畫」。可切換「甘特圖/表格」,並以名稱或負責人搜尋。按「新增計畫項目」開始;既有項目從詳情進「編輯基本資料與關聯」。

基本設定逐項說明

設定

意義與使用方式

計畫名稱

必填。以交付物與對象命名,避免只寫「送審」。

交付方向

「我方交出」是我方應交檔;「要求收到」是我方期待收檔。不等於案件是否需要審核。

交付期限

最晚交出/要求收到日期,不是審核通過日。可先留空,畫面顯示尚未定日。

負責人

必填。指定我方追蹤人,只有這個負責人能確認計畫實際交付。

提前提醒

期限前幾個日曆日開始顯示提醒。可填 1~365 天;留空不提醒。沒有期限就沒有提醒起點。

設為里程碑

建立共同交付點,供子項隸屬。里程碑限我方交出;不是工程施工工期。

隸屬里程碑

兩層分組,一個子項只屬一個里程碑;未選則在未歸類。

交付內容/備註

記清楚交什麼、交給誰、注意事項。不要以備註替代真正的檔案提交。

日期請用日曆選擇,核對欄位顯示後再保存。填完按「儲存計畫與關聯」。

必要文件與異動紀錄

  1. 開詳情,在「新增必要文件名稱」填一份應有資料,按「新增」。

  2. 逐列填名稱與「備註或對應文件」,輸入後離開欄位,再確認內容保留。

  3. 我方核對後勾選,顯示已齊份數/總份數。

  4. 按「查看異動紀錄」查操作者、時間與變更。清單是人工判斷,不是上傳檔案數量。

空清單顯示「未設定」,不是 0% 失敗。里程碑的「本組子項文件齊備」另算子項彙總,與里程碑自己的必要文件不同。

隸屬與前置相依

隸屬負責分組,同時檢查子項期限是否晚於里程碑。前置相依表達 A 支援 B,可跨組;到 B 詳情「新增前置計畫項目」選 A,按「建立相依」。它只檢查計畫日期,不會等文件全勾才允許執行,也不會自動改期。

日期風險怎麼處理

  • 日期正常:前置項目不晚於後續,子項不晚於所屬里程碑。

  • 日期未齊:先補日期;無法檢查不能當作通過。

  • 日期衝突:可改期,或保留日期並確認風險。後者仍顯示衝突,不代表風險消失。

  • 修改相關日期或隸屬後,要重新檢查;舊風險確認不能永久沿用。

  • 「解除相依」移除前置關係,不刪兩個計畫。

關聯案件與提交單

  1. 開「編輯基本資料與關聯」。

  2. 「關聯提交案件」選既有案件;同一案件可支援多個計畫。

  3. 「關聯提交單」可勾多張尚未掛其他計畫的單據。

  4. 儲存後到「實際執行」點連結查看各筆真實狀態。

解除掛接只移除關係。計畫日期、單據日期、案件日期各自保存;關聯不會自動搬檔或同步期限。

追蹤與確認達成

詳情分開顯示文件齊備、執行結果、計畫達成。提前提醒會列缺件、未送出等原因;期限已過但未確認時,顯示「期限已過、交付未確認」,不代表系統已知道現場沒交。

由負責人在「確認計畫達成」選實際交出/收到日期,再按「確認已交付」。其他人不能代填;審核同意不會自動執行這個確認。

取消、刪除與解除關聯

「取消項目」保留歷史並停止提醒;「解除關聯」保留原單據;「刪除」有資料與歷程限制,不應當作取消。正式刪除前應讀取當下提示,已有交付紀錄的項目不能任意刪除。

驗證範圍

建立、分組、清單、相依、日期衝突、關聯、搜尋與重新載入已實測。實際交付確認、取消、刪除、改日期使風險失效與完整邊界規則尚待驗證;這些步驟依規格說明。

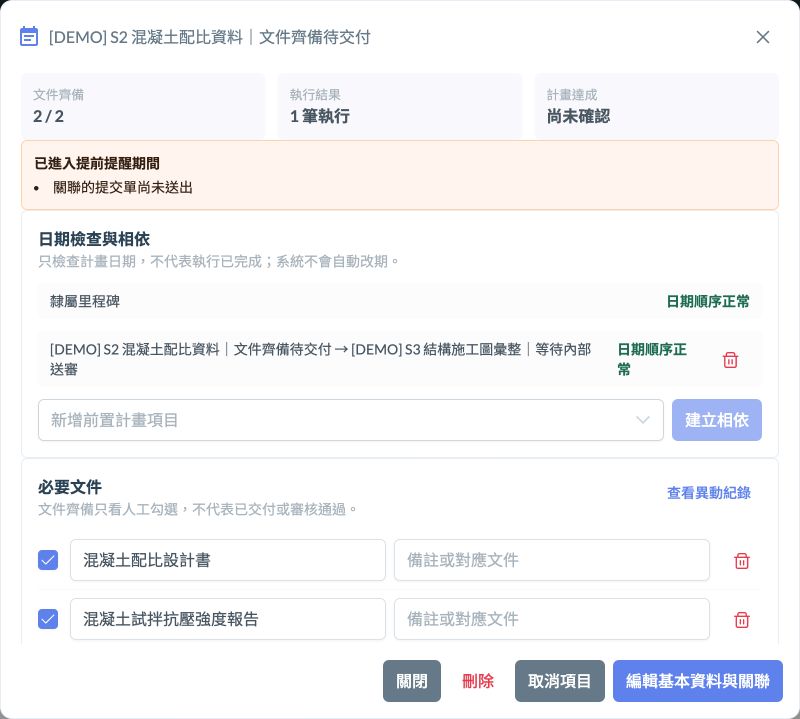

操作圖:文件齊備不等於達成

示範:必要文件 2/2、關聯一筆草稿,計畫達成尚未確認

示範資料。頂部三欄分開顯示文件齊備、執行結果與計畫達成;已全勾不會自動確認交付。
