單純工項格式
無廠商/合約的分類

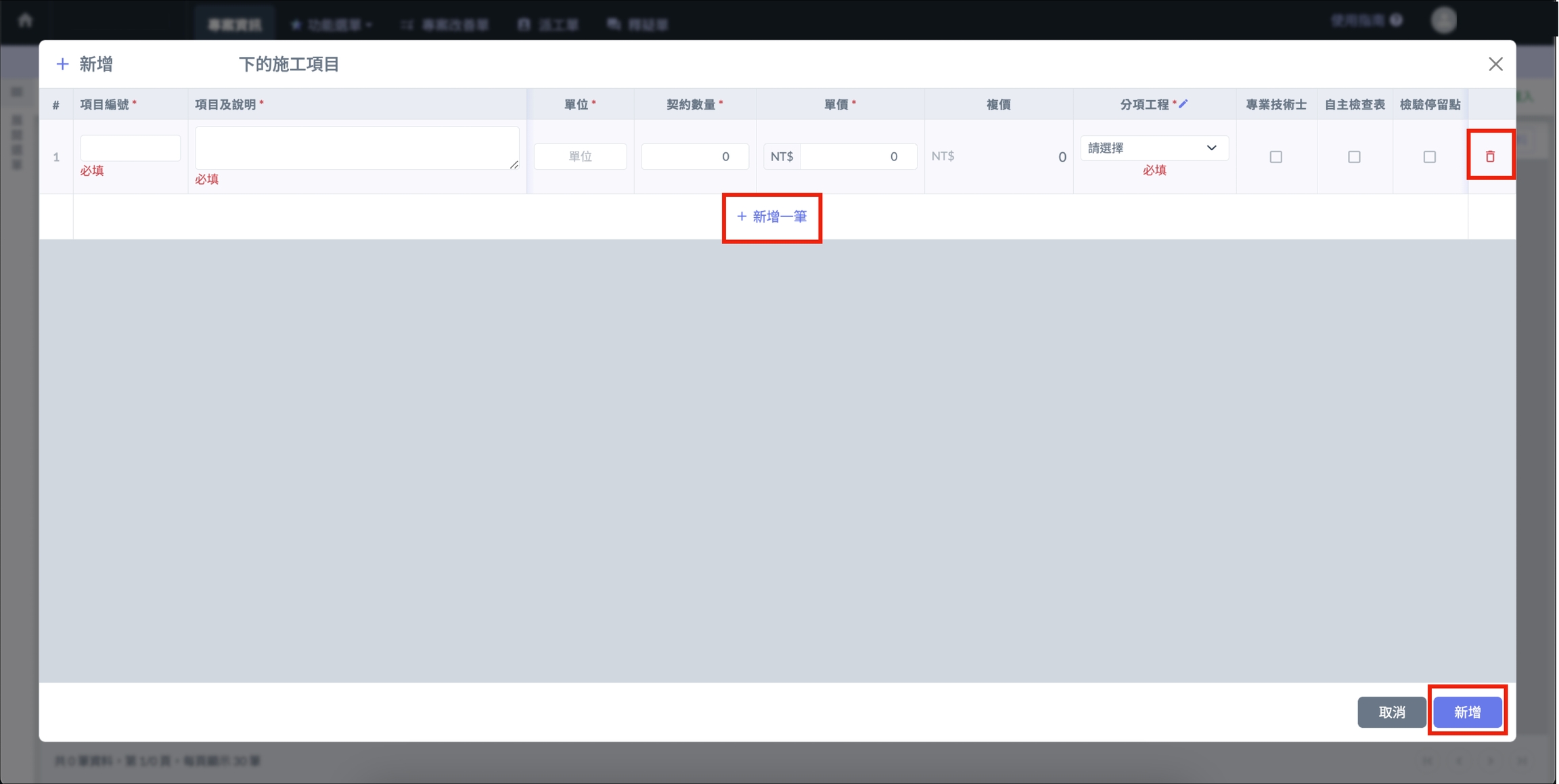

01|新增施工項目
在一般格式下,由於系統不具備『協力廠商』與『合約』的層級架構,所有的施工項目將會統一在同一個清單介面中呈現。
進入施工項目頁面後,請點選畫面右上方的
按鈕即可開啟編輯視窗。

新增工項時,請依序填寫以下欄位:
編號
此欄位用於識別工項順序,亦或可以填寫工項編碼。
項目及說明
請填寫具體的施作內容(如:B1F 柱鋼筋綁紮、3000psi 混凝土澆置)。此名稱會直接顯示在『標準版』施工日誌中,供現場人員選取。
選擇分項工程
將工項歸類至所屬的大項目(如:結構工程、裝修工程)。
單位
系統已內建多組營建業常用單位(如:m2、m3、T、式、才、口、樘等,多達56種),您可直接從下拉選單中選取,亦可手動輸入所需的單位。
契約數量與單價
契約數量: 填入該工項在原始合約中的總量。
契約單價: 填入該工項的單價。
系統會根據『數量 × 單價』自動算出契約複價。這些數值是系統後續計算「價金權重」的基礎,關係到施工日誌回報進度時的百分比換算。
專業技術士
若該工項依法需具備特定證照人員(如:吊車、焊接、高壓電作業)方可施作,請勾選此項。
自主檢查表
標記該工項於施作過程中必須執行自主檢查。
檢驗停留點
針對必須經監造或業主查驗合格後,方可進行下一步的關鍵節點(如:隱蔽工程灌漿前)。勾選此項可強化查驗程序的強制性,確保品質不漏失。
預計施工時間
預計開始時間 / 預計完成時間: 由管理員根據施工計畫先行標註。
預計工作天數: 填入該工項預計施作的日曆天數或工作天。
這些時間欄位主要是給工務人員「對時間」參考使用,方便比對合約預定進度與現場實際進度的落差。系統真正的實作數據與完成日期,仍以施工日誌的真實回報為準。

完成畫面如下:

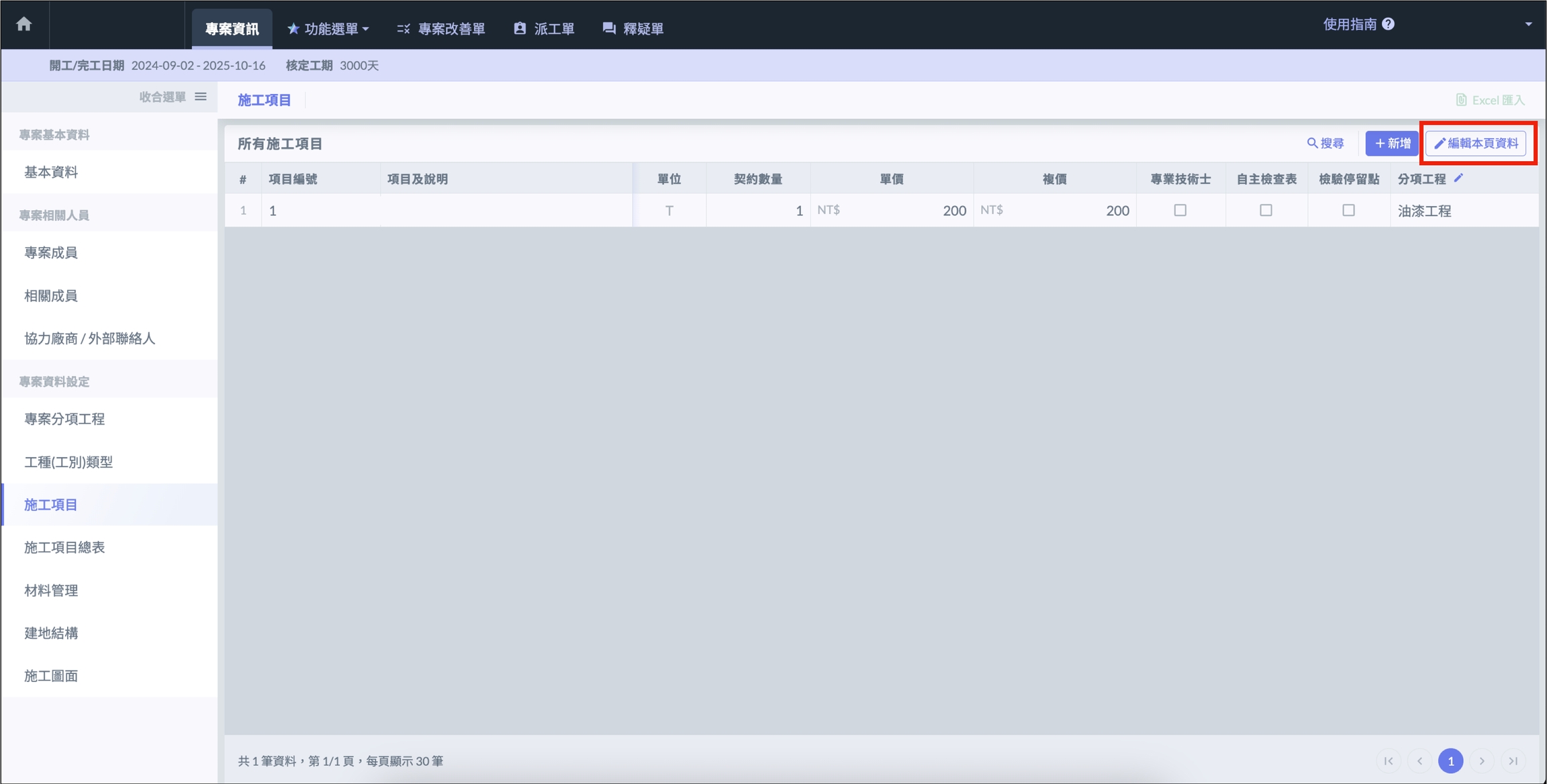

02|編輯施工項目
如需修改現有的施工項目內容,請依循以下步驟執行:
開啟編輯模式:於施工項目頁面右上方點選
圖示,系統即會切換至編輯狀態。

修改資料:在此模式下,您可以直接針對各工項的「編號」、「項目及說明」、「單位」、「數量與單價」以及「管理標籤」進行即時修正。

刪除工項:若該工項已不需施作且尚未有施工日誌回報紀錄,可點選該列最右側的
圖示進行移除。儲存變更:修改完畢後,請務必點選右上方的
按鈕,系統將自動依照修正後的數值重新跑算全案的進度權重。

03|增補紀錄
工項建置完畢後,若後續因變更設計、追加項或其他合約變更事宜,您可針對該工項持續回報『增補紀錄』。系統支援單一工項建立多筆增補,每筆紀錄皆須詳實附上三個關鍵數據:增補日期、增補數量、增補單價。
系統對於施工進度(%)的計算並非採取全案齊頭式修正,而是具備『時間軸』的動態計算:
分段計算邏輯:系統會以『增補日期』作為切割點。在該日期之前的施工日誌進度,仍維持原契約的權重計算;自增補日期當日(含)以後,該工項的進度分母與權重才會根據新的總量(原契約 + 增補量)進行即時變動。
價金權重校正:由於增補的單價可能與原契約不一致,系統會自動將『原契約複價』與『所有增補複價』進行加權計算。這能精確反映該工項在合約總價值中的真實佔比,確保產出的數據具備法律與財務上的嚴謹度。
當您填寫增補紀錄後,整體的預定與實際進度曲線將會產生動態位移:
曲線下降趨勢:由於該次增補之數量追加,導致分母(總價)變大,在已施作量不變的情況下,累計進度百分比(%)會出現合理下降。
權重重新分配:增補後的 S-Curve 將自動依據新的價金權重重新分布。免除了人工手動修正進度表與權重分配的繁瑣與誤差。
關於施工項目中設定的契約量、單價以及後續的「增補紀錄」,其對累積進度與 S-Curve 的動態影響,僅會在 『標準版施工日誌』 中呈現(因精簡版日誌無進度計算)。
當專案發生變更或追加項時,請依據以下步驟在系統中反映數據異動:
開啟編輯模式(圖七):於施工項目頁面右上方點選
圖示,進入編輯狀態。

新增紀錄(圖八):找到欲填寫增補的工項,在其『增補』欄位內點選
。填寫數據:在彈出的視窗中,填寫增補日期、增補數量、單價等資訊。若該工項涉及多階段變更,可持續點選
以新增多筆紀錄。確認與儲存:確認所有增補資訊填寫無誤後,務必點選畫面右上方的
按鈕。
重要規範與實務提醒
施工日誌即時連動:請務必注意,增補紀錄一旦儲存,系統將立即重新計算進度分母。這會直接影響到施工日誌端呈現的『累計完成量』與『進度百分比(%)』,建議在取得核定公文或正式變更單後再行登錄。
資料的可修正性:為因應營建實務中可能發生的單價調整或核定數量差異,日後若有異動,一樣可以回來修正已儲存的增補紀錄。系統會根據修正後的數值,自動校正該工項在 S-Curve 中的價金權重。
增補日期生效規則:再次提醒,增補對進度的影響是從『增補日期』當天(含)開始生效。若您需要追溯先前的進度權重,請確認日期填寫的準確性,以確保專案歷史進度軌跡的真實性。

如圖九,完成增補紀錄的填寫並儲存後,在施工項目列表的『增補數量』欄位中,會出現
圖示。您只需點選該圖示,即可隨時開啟詳細視窗,查看該工項歷次變更的完整數據。

如圖十,開啟該工項的『詳細增補紀錄』視窗後,系統會完整呈現該項目自開工以來的所有變更軌跡。這是一個動態的履歷表,詳細記錄了每一筆因變更設計或追加項所產生的數據異動。
